Задача заказчика

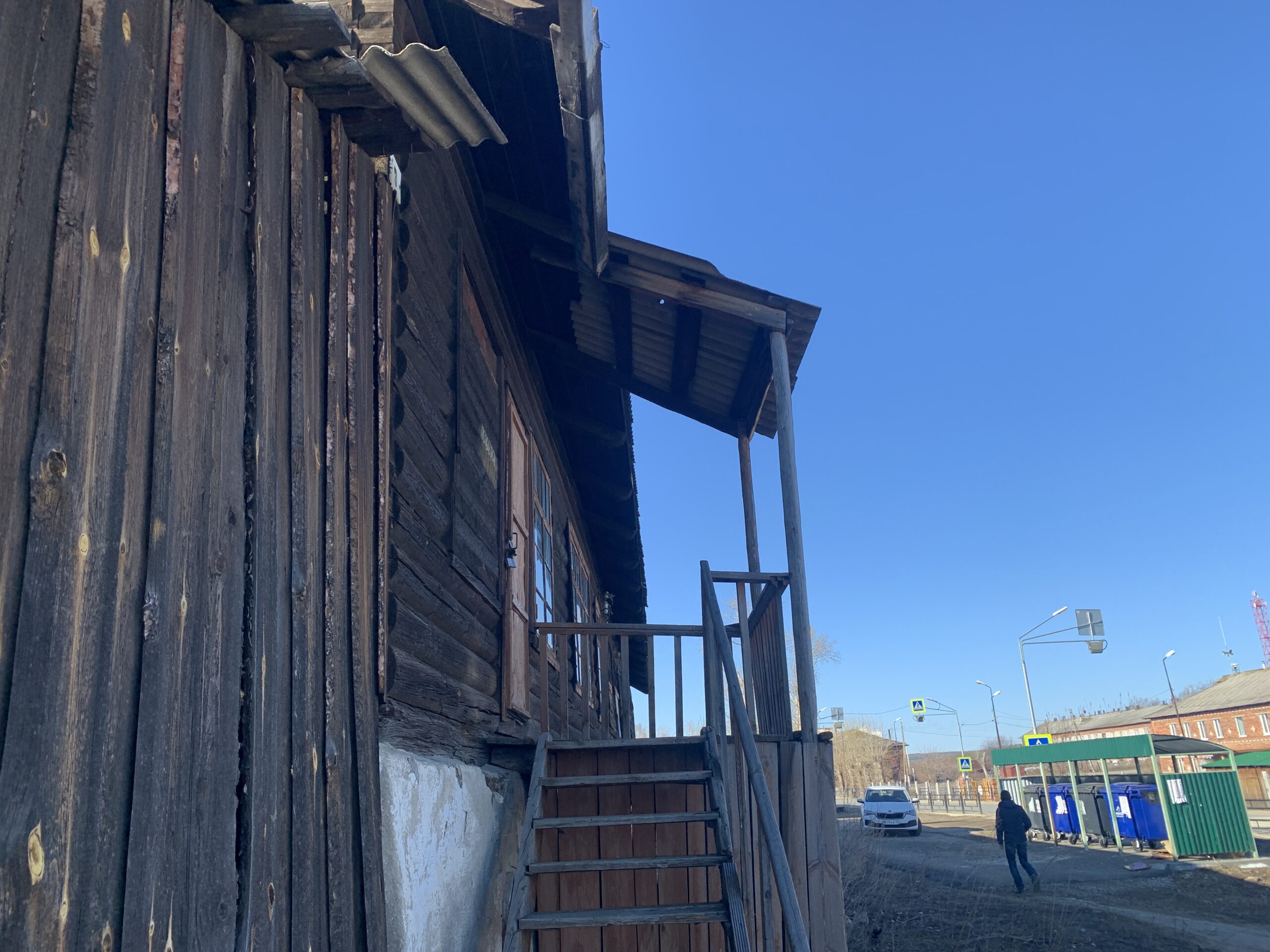

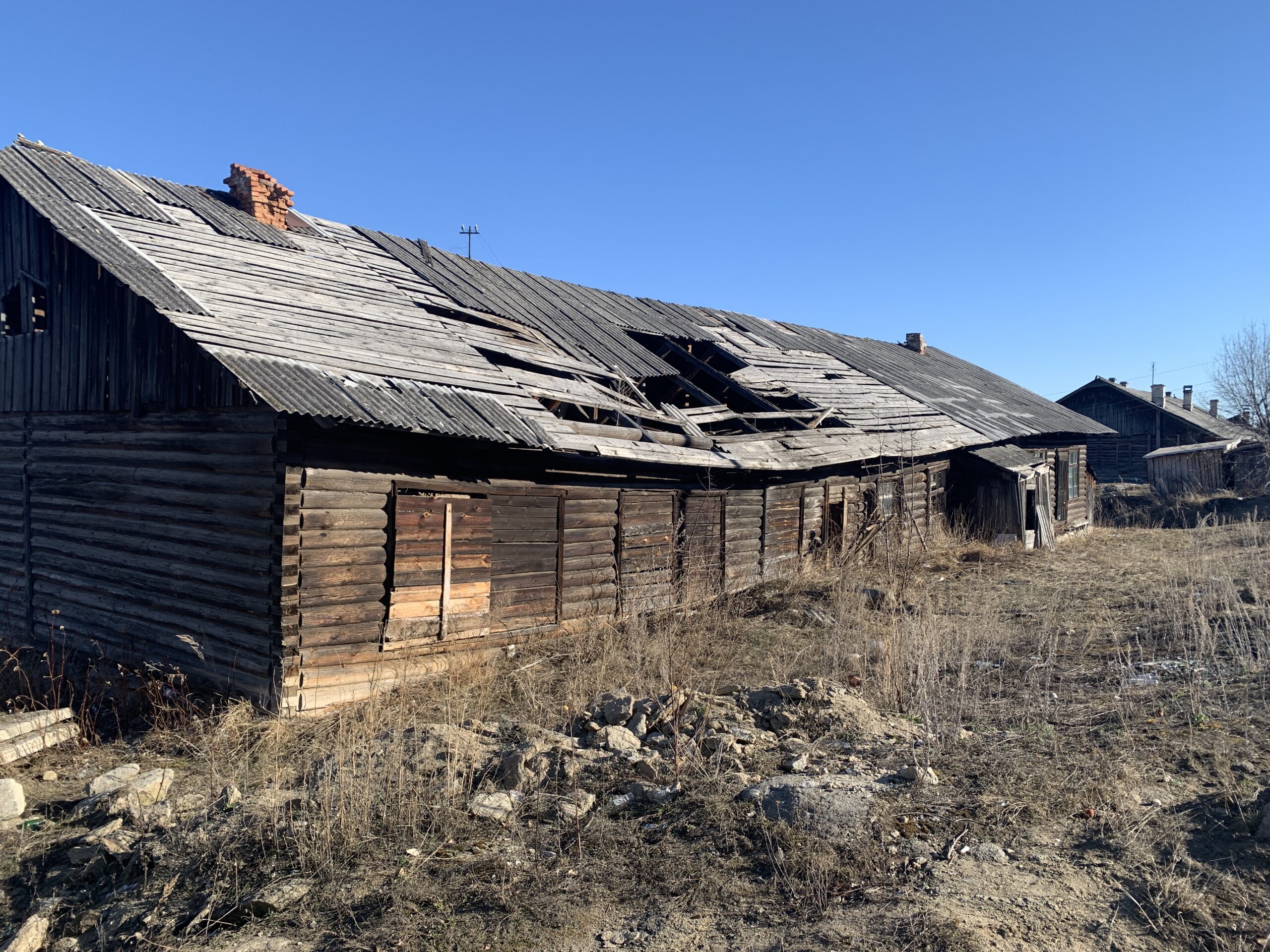

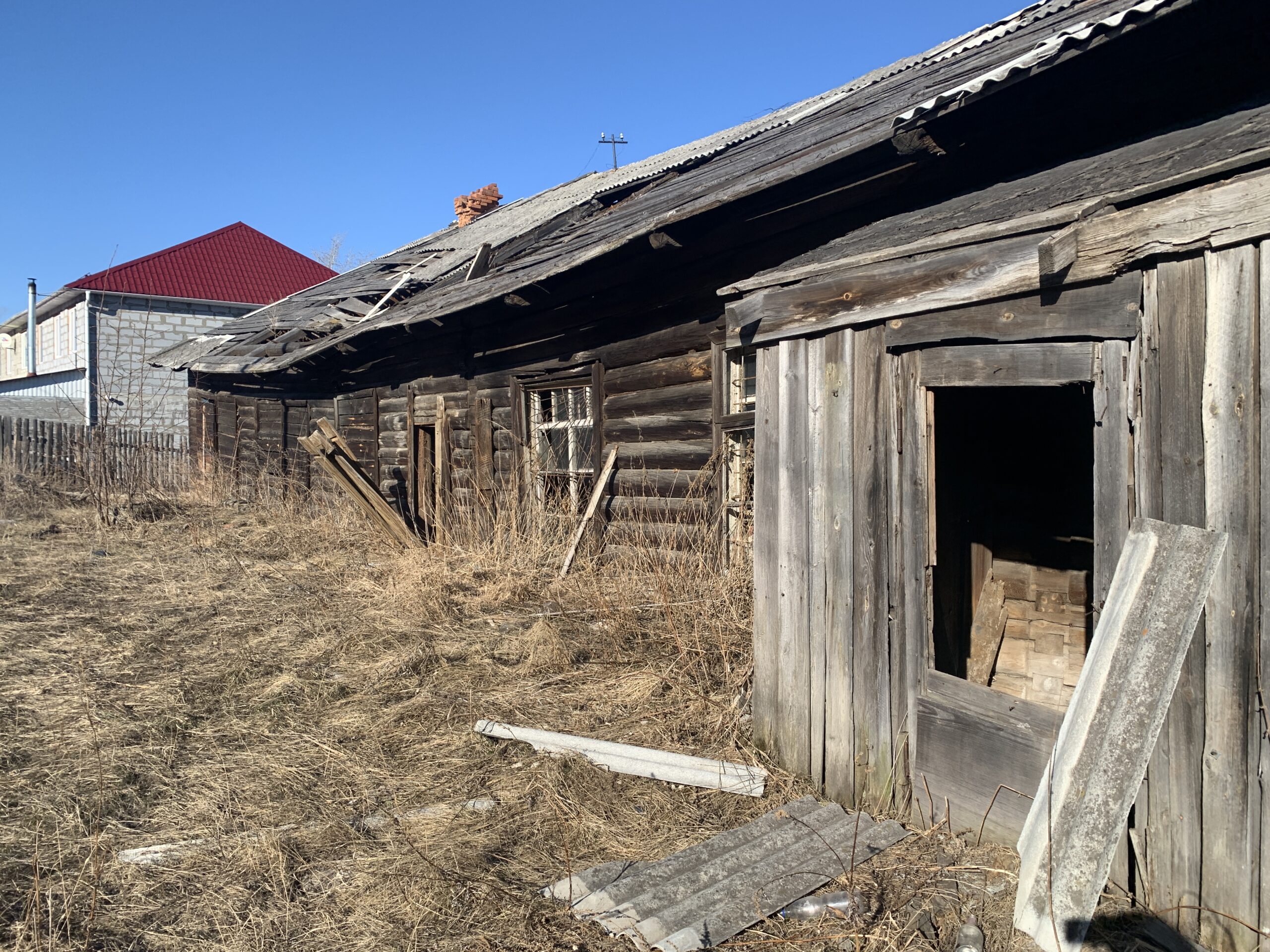

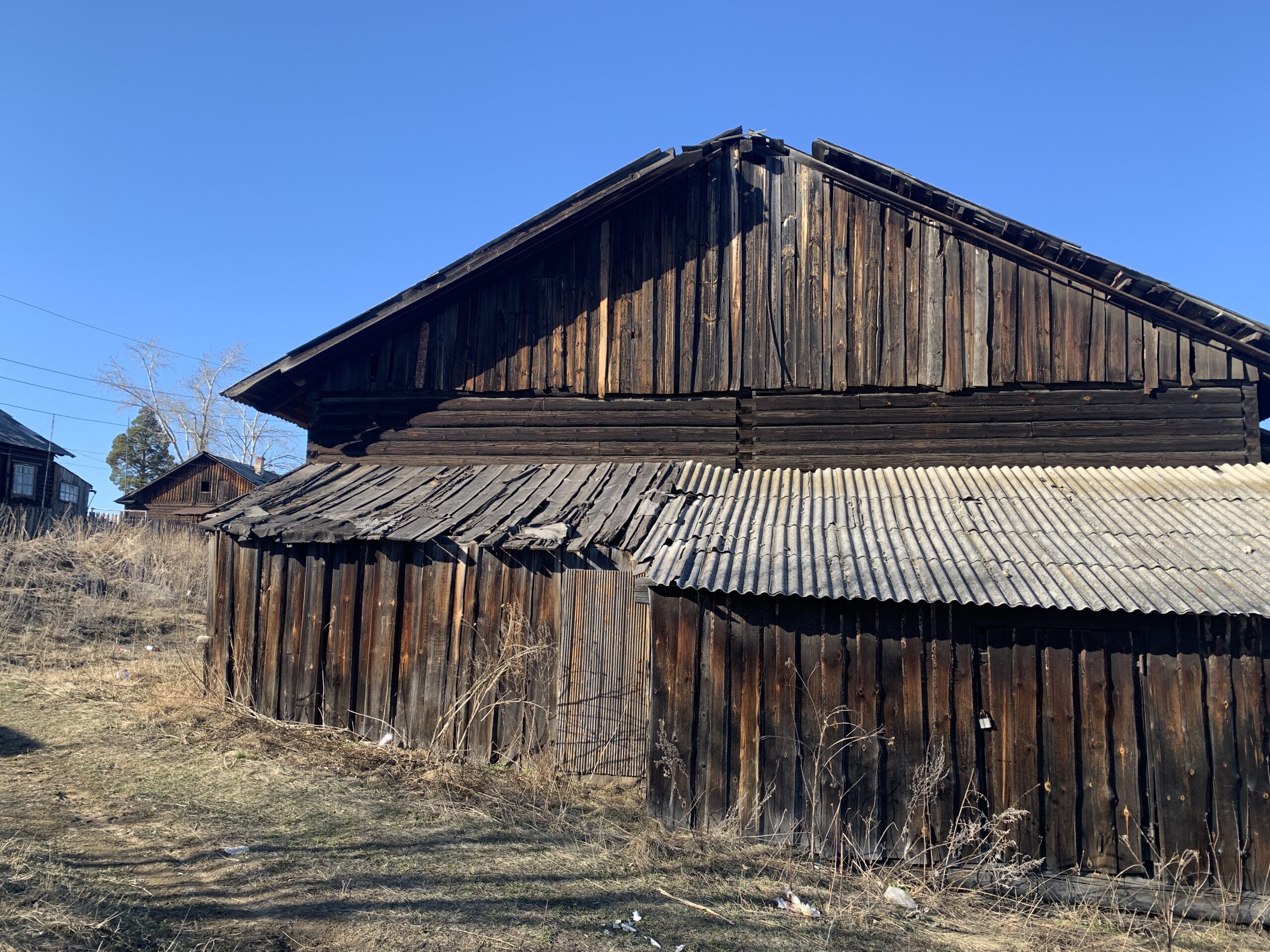

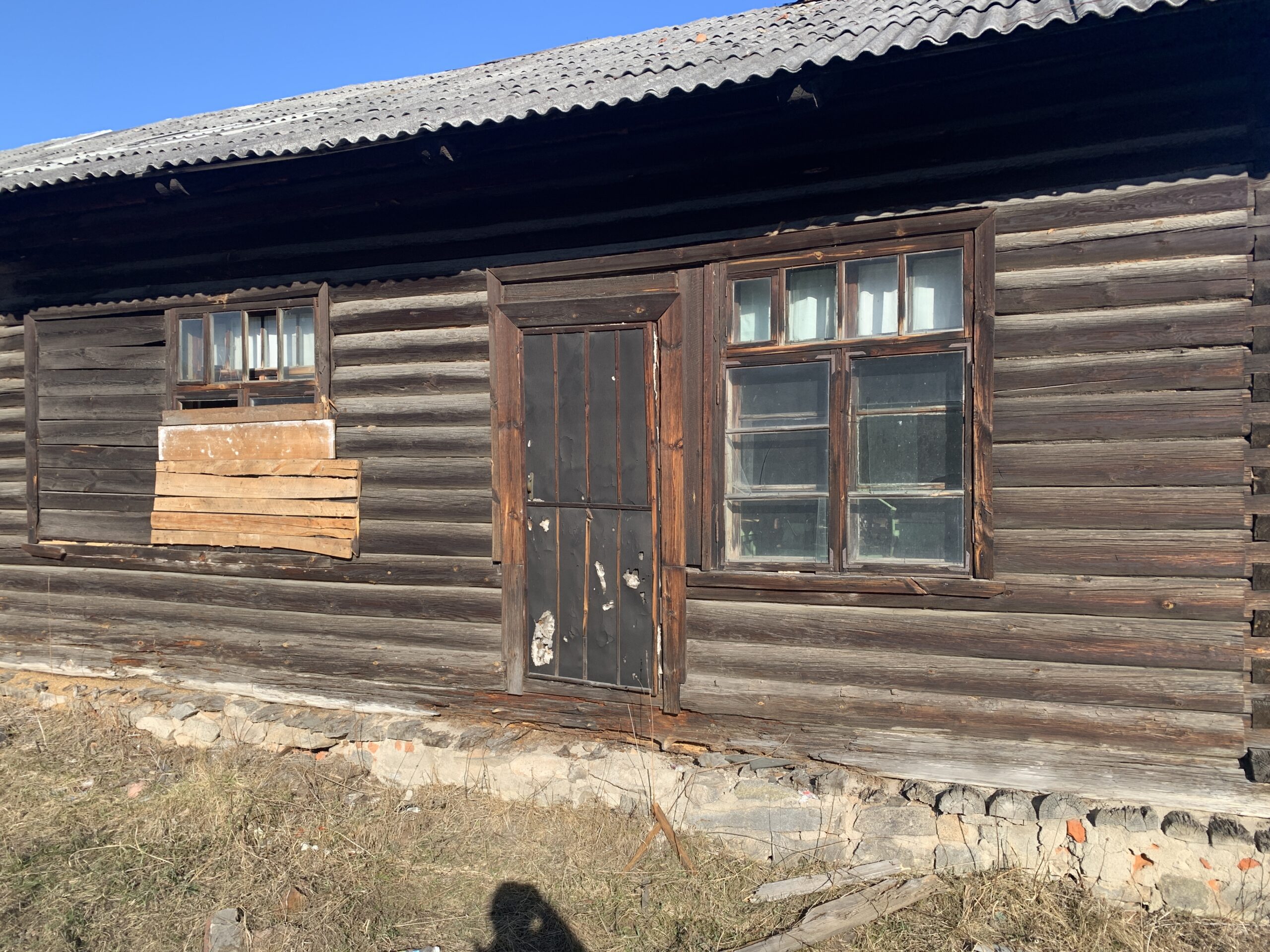

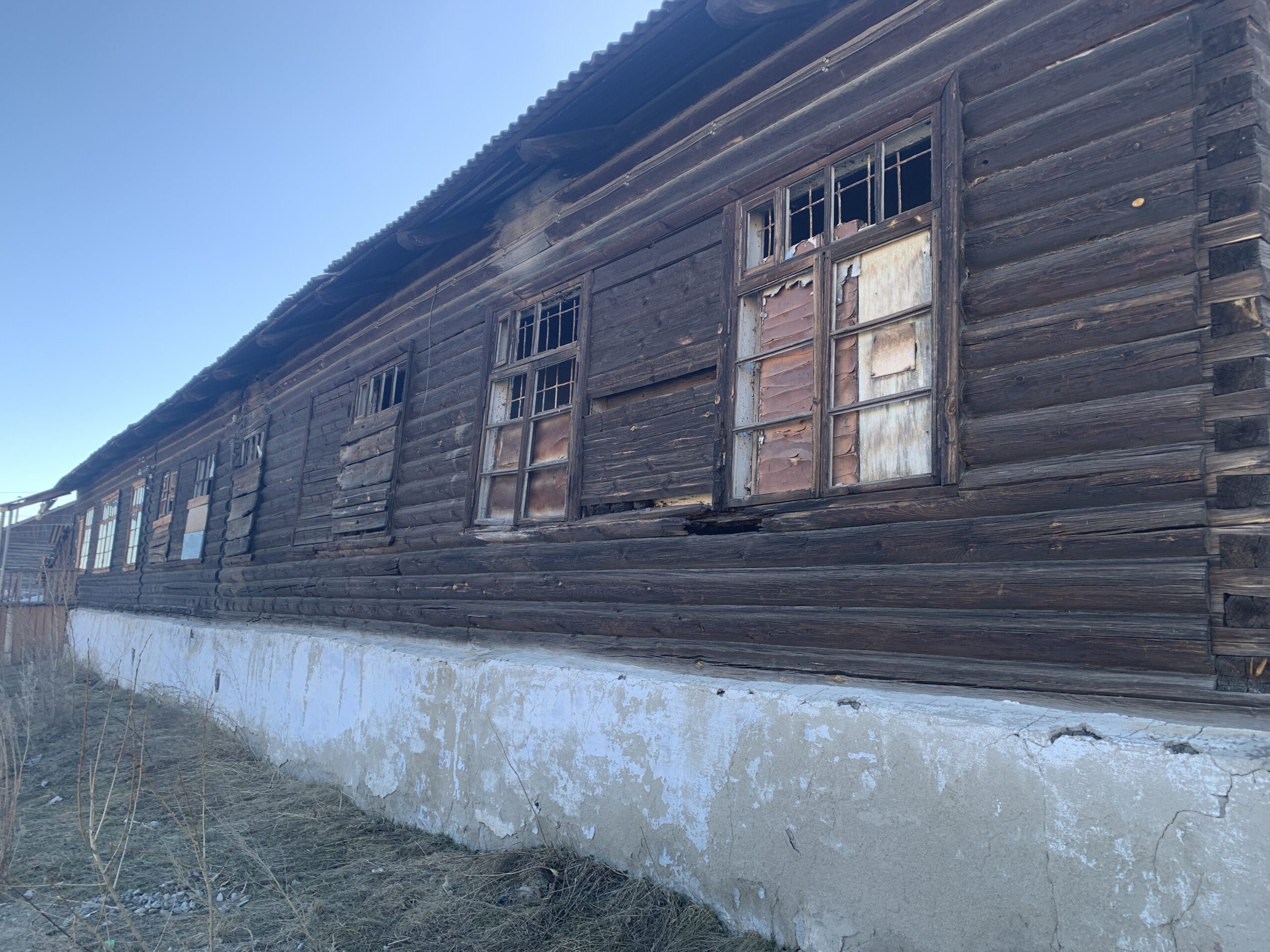

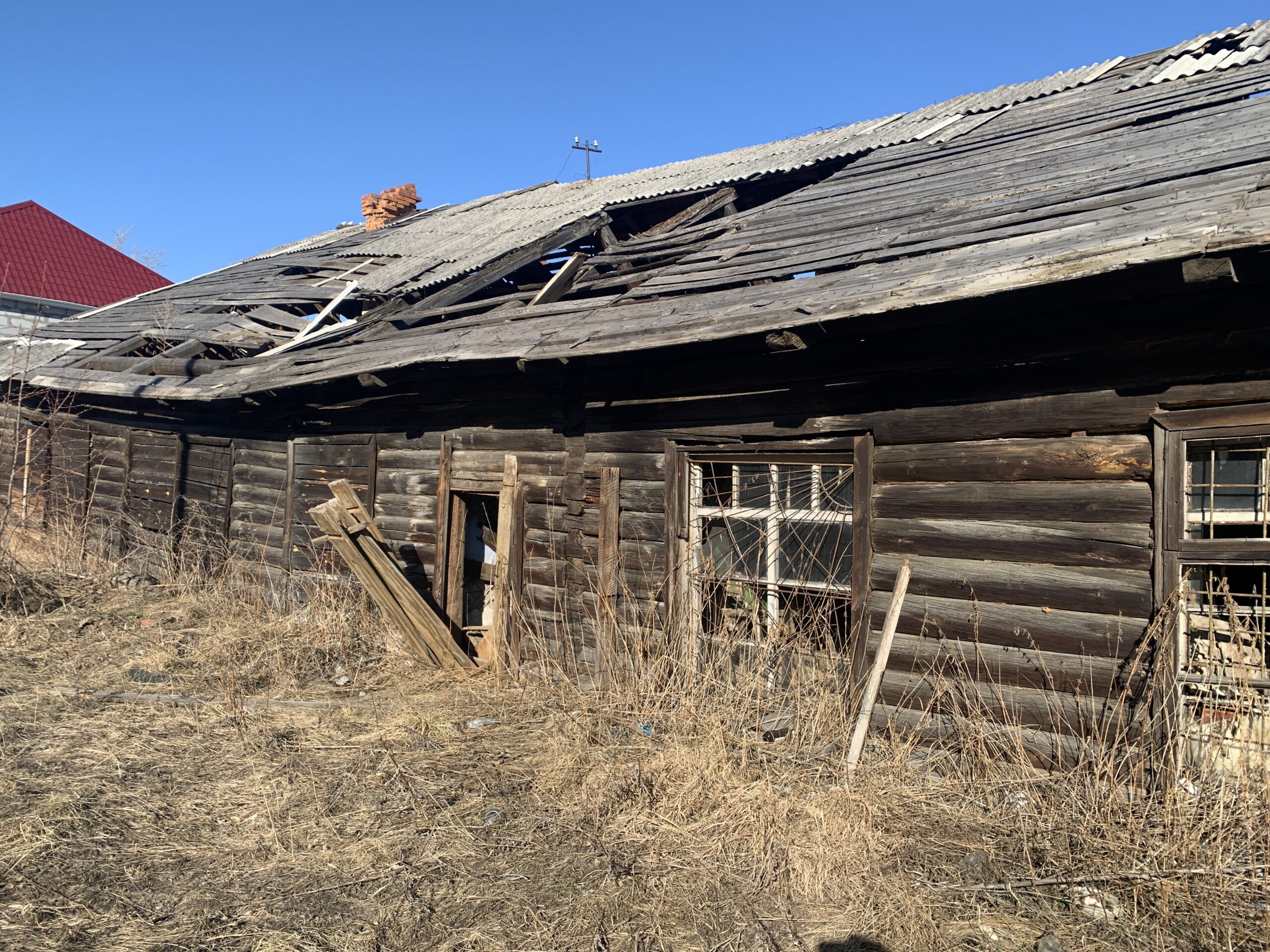

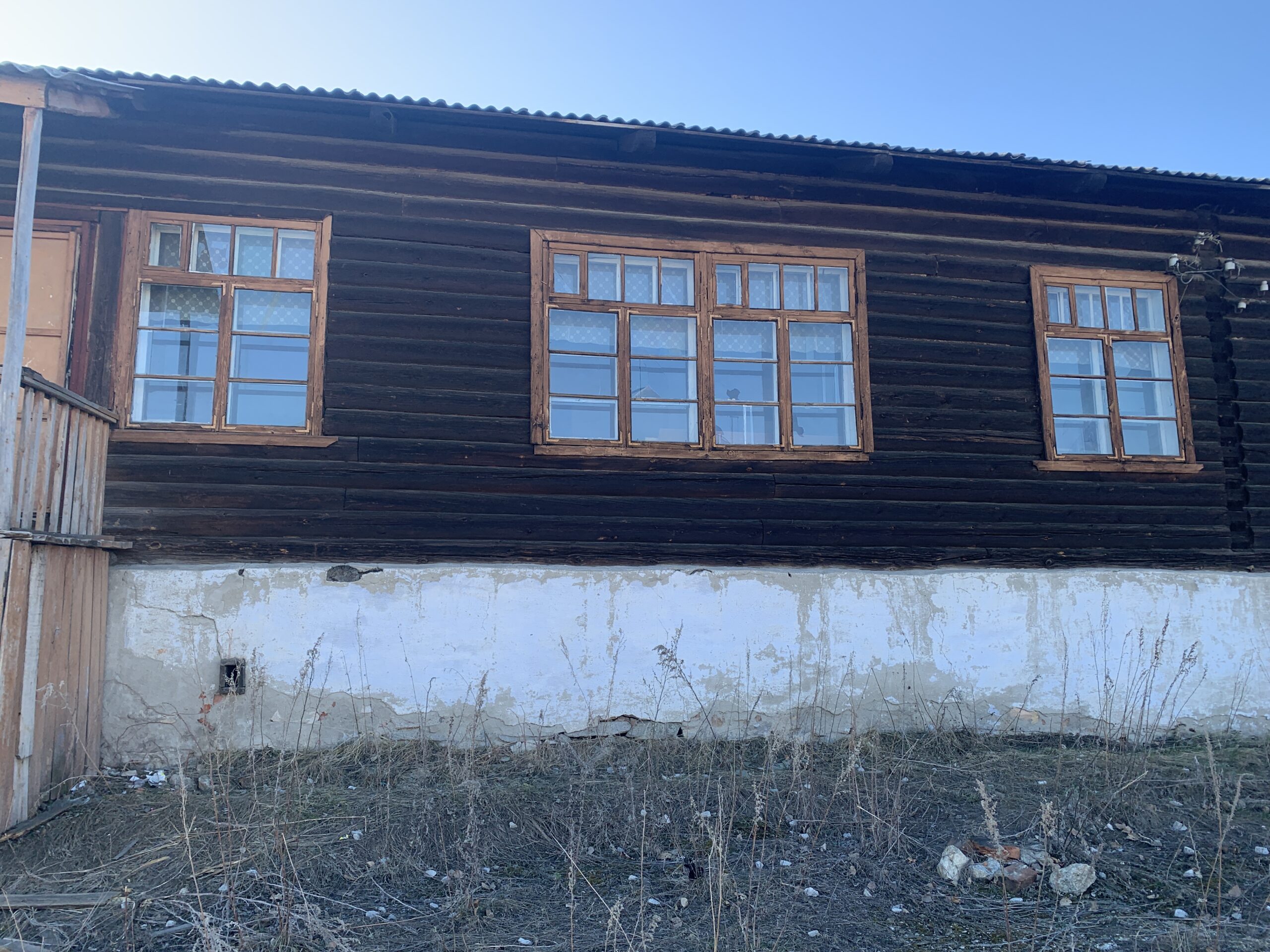

Администрации Невьянского городского округа требовалось демонтировать нежилое здание, пришедшее в неудовлетворительное состояние. Для этого необходимо:
- Разработать проект организации работ по сносу объекта капитального строительства;
- Обосновать выбор технологии демонтажа с учётом близости существующей застройки;
- Рассчитать объёмы образующихся отходов и предусмотреть их утилизацию на лицензированном полигоне;
- Обеспечить соответствие документации требованиям ПП РФ № 509 и ГрК РФ.
Что было сделано:
| Этап |
Что было сделано |
Нормативная база и инструменты |
| 1. Анализ исходных данных |
• Изучение конструктивных особенностей здания
• Определение объёмов демонтируемых конструкций
• Анализ условий производства работ в условиях существующей застройки |
ПП РФ № 509, ГрК РФ, МДС 12-64.2013 |
| 2. Расчёт опасных зон |
• Зона развала: Rоз = h/3 = 3,2 м / 3 = 1,07 м
• Опасная зона от вращающейся платформы экскаватора: не менее 5,0 м
• Расстояние отлёта груза при падении: 3,6 м |
МДС 12-64.2013 «Указания по производству работ при сносе зданий» |
| 3. Выбор технологии |
• Механизированный метод демонтажа (исключены взрывные работы)
• Последовательность: сверху вниз, от кровли к фундаментам
• Использование экскаватора с навесным оборудованием (гидромолот, ковш) |
СП 48.13330.2019, ПОС |
| 4. Подбор техники |
• Экскаватор ЕТ-18 ТВЭКС (123 л.с.)
• Бульдозер Т-130 (160 л.с.)
• Экскаватор-погрузчик ЧЛМЗ-310 (110 л.с.)
• Автосамосвал КамАЗ-6520 (360 л.с./20 т) |
Ведомость потребности в машинах и механизмах |
| 5. Организация утилизации |
• Расчёт объёмов строительного мусора: ~1 348 м³
• Классификация отходов по ФККО (IV–V класс опасности) |
Приказ Росприроднадзора № 242, ФККО |
Технические решения:
- Безопасность людей:
- Организация временного ограждения опасной зоны по периметру здания;
- Установка знаков безопасности и световой сигнализации;
- Ограничение доступа посторонних лиц в зону производства работ;
- Круглосуточная охрана строительной площадки.
- Экологическая ответственность:
- Все отходы вывозятся лицензированным транспортом;
- Захоронение — на специализированном полигоне с оформлением актов приёма-передачи;
- Пылеподавление путём орошения зоны работ;
- Исключено использование пиротехнических средств.
Технология работ:
- Отключение объекта от сетей инженерно-технического обеспечения (при наличии);
- Демонтаж кровли и надземных конструкций экскаватором с гидромолотом;
- Разборка стен и фундаментов;
- Погрузка строительного мусора в самосвалы;
- Вывоз отходов на полигон;
- Планировка территории бульдозером.
Что получил заказчик в итоге
Полный комплект проектной документации:
- Раздел 7 «Проект организации работ по сносу объекта капитального строительства»;
- Пояснительная записка с обоснованием принятых решений;
- Расчёт опасных зон и зон развала;
- Ведомость потребности в строительных машинах и транспортных средствах;
- Схема производства работ с указанием последовательности демонтажа;
- Мероприятия по охране труда и промышленной безопасности;
- Решения по вывозу и утилизации строительных отходов.
